Acompanhe a evolução das obras do Jacuí III.

Status da Obra

%

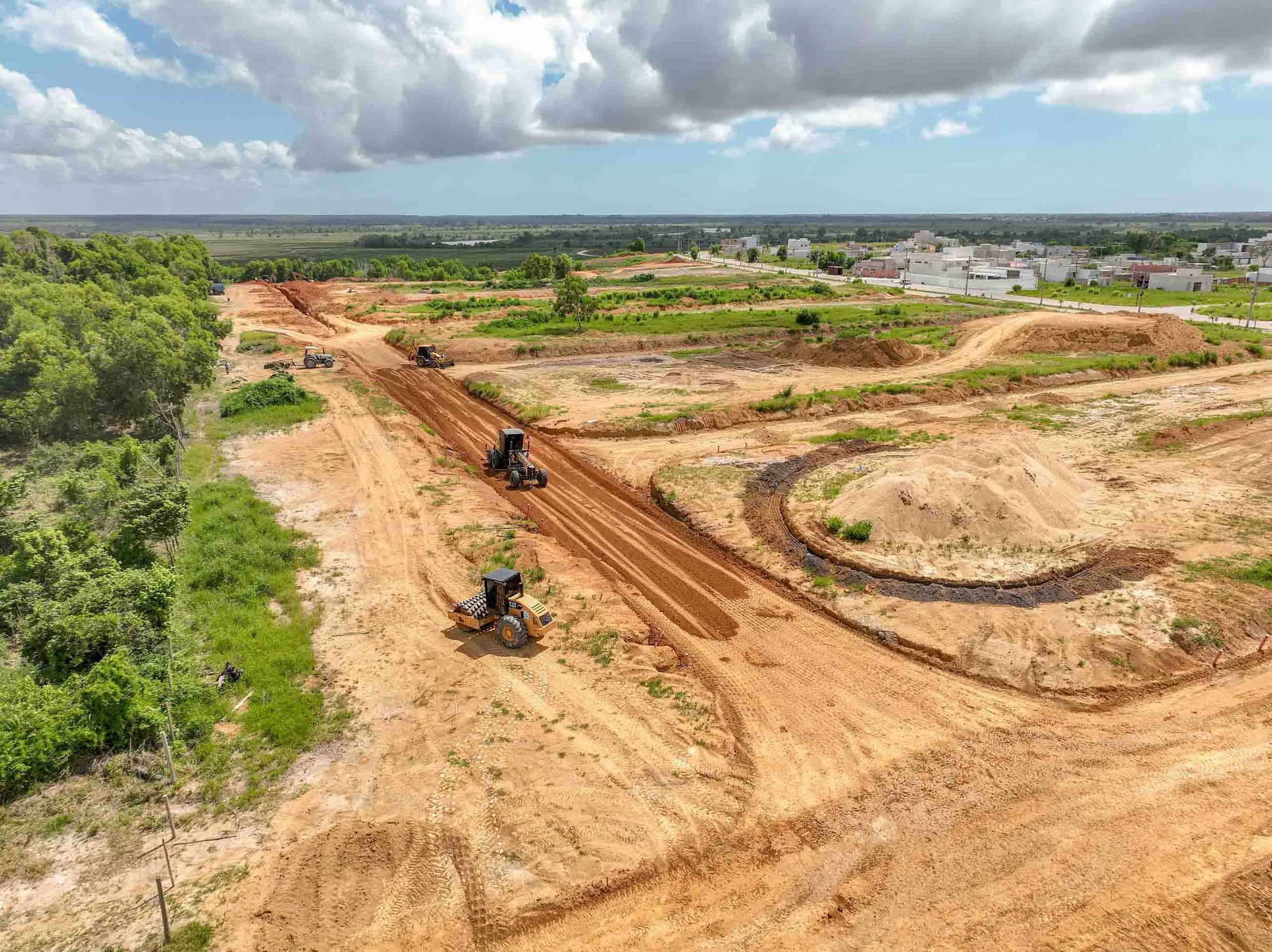

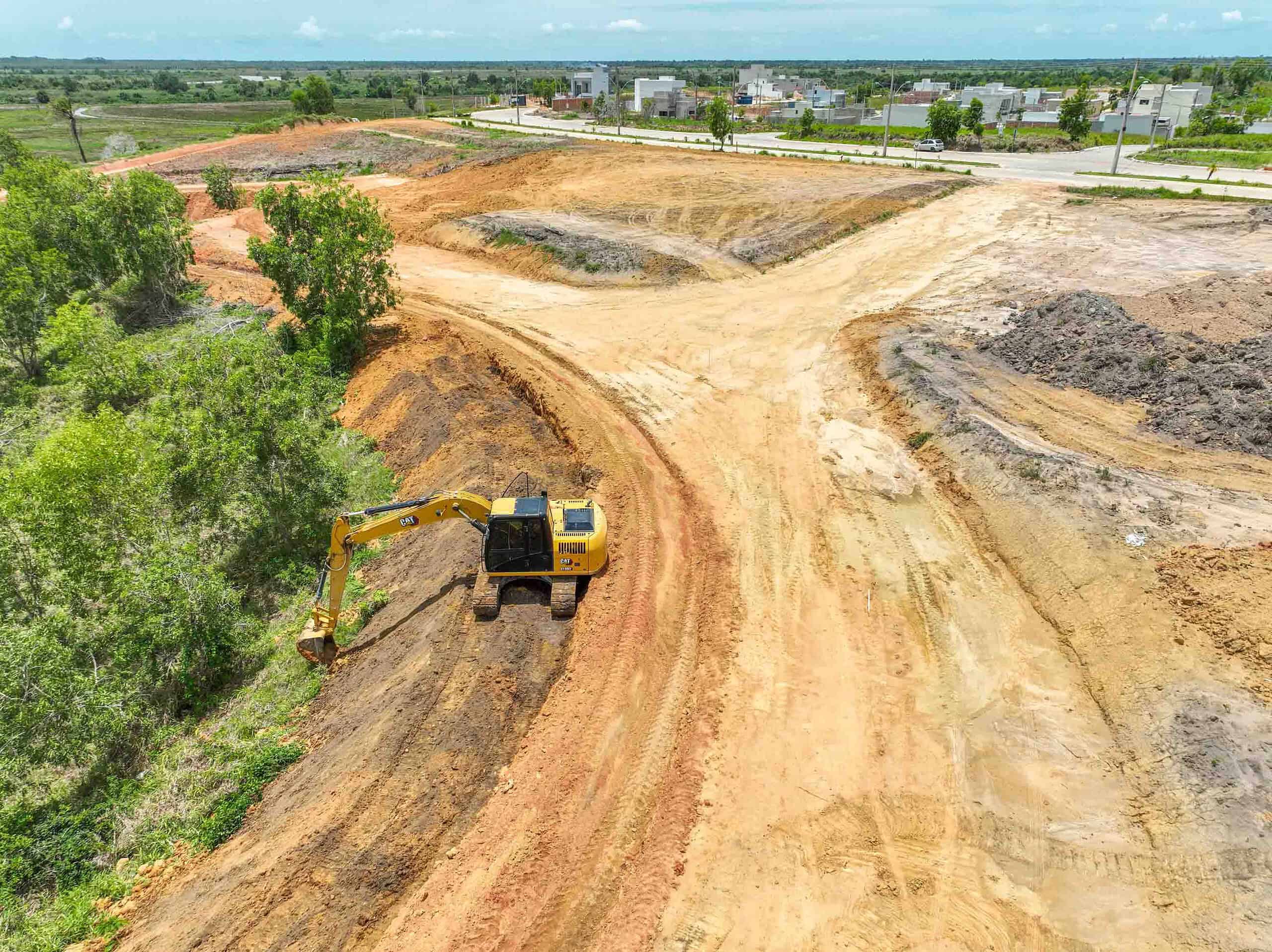

Terraplanagem

%

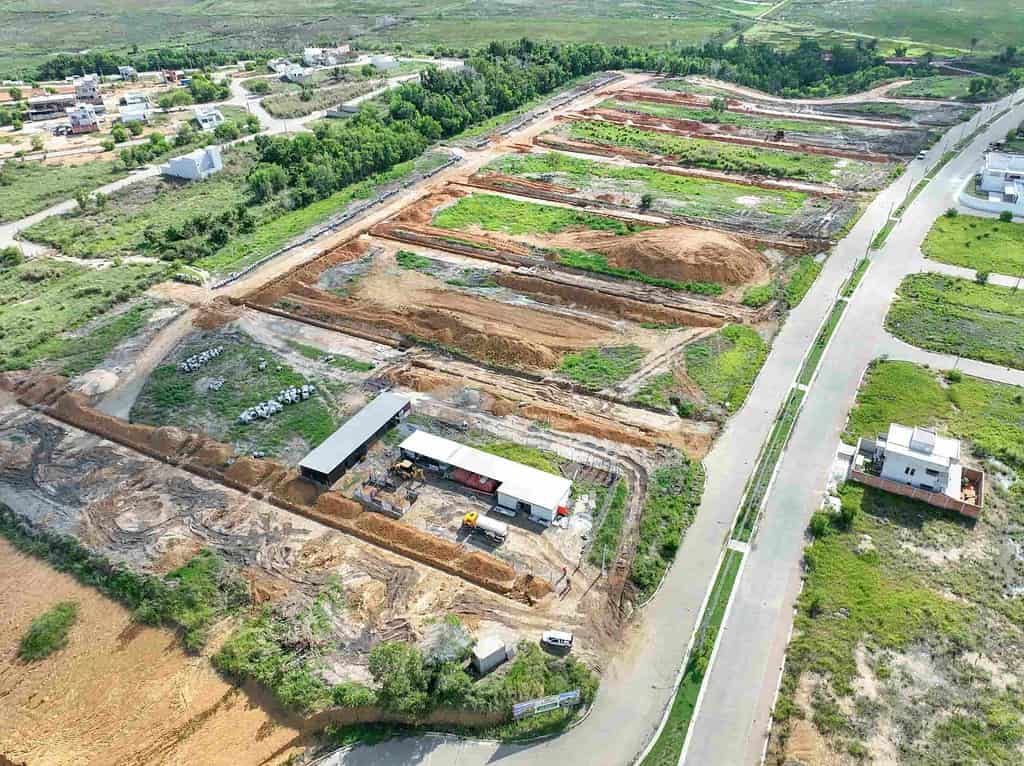

Rede de Água

%

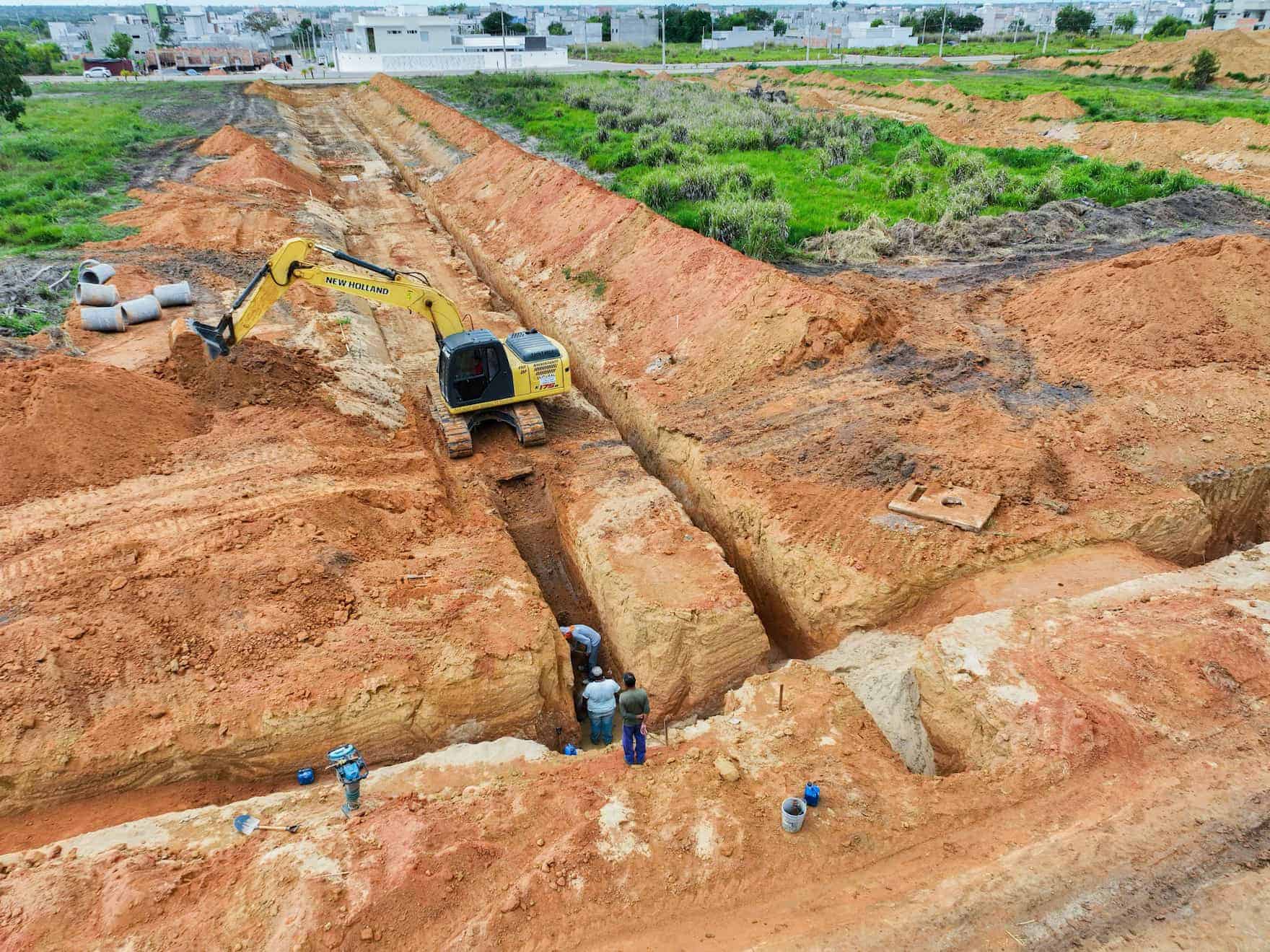

Rede de Esgoto

%

Rede Elétrica

%

Drenagem

%

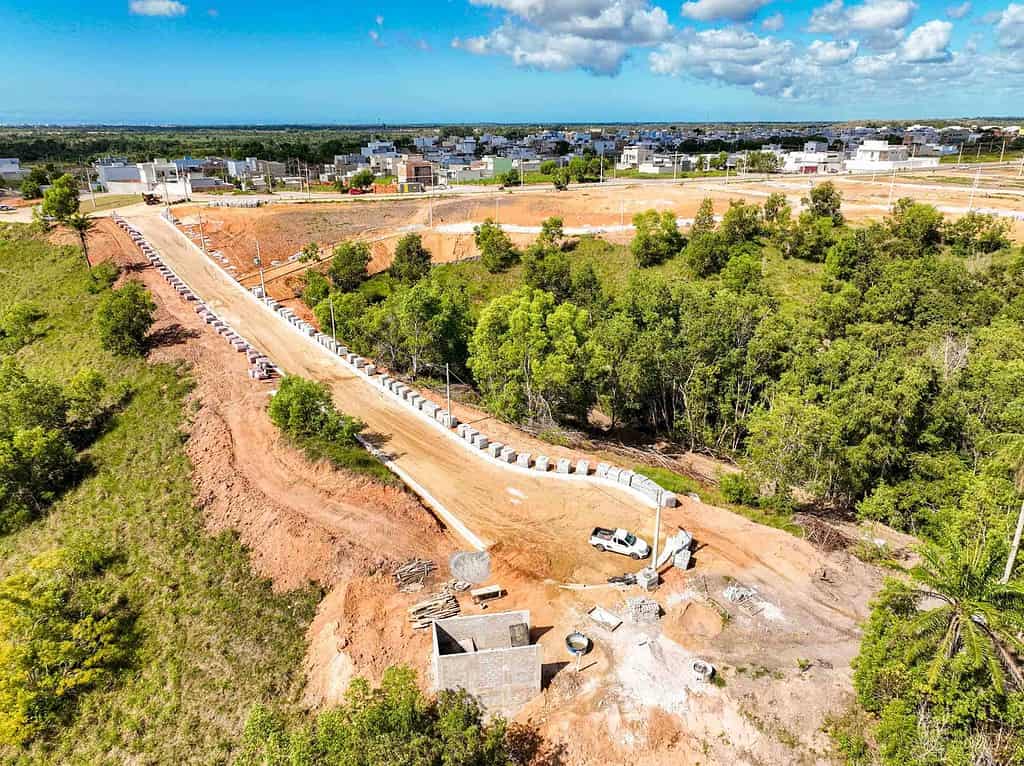

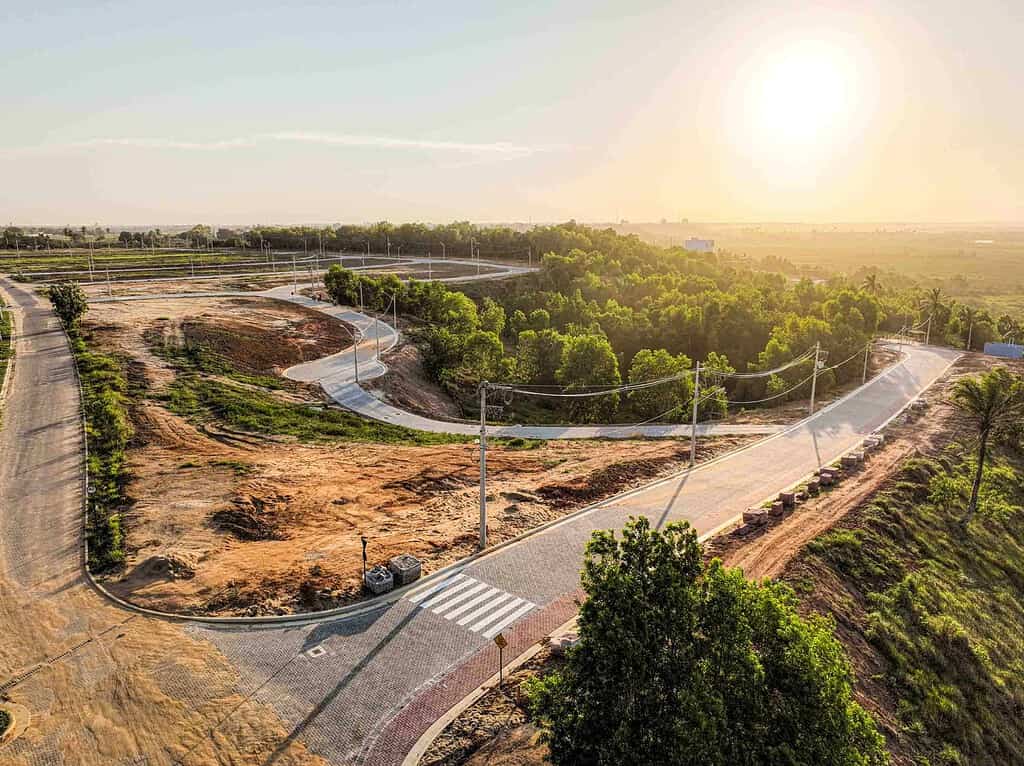

Pavimentação

%

Paisagismo

Status da Evolução da Obra:

  • 100% 100%

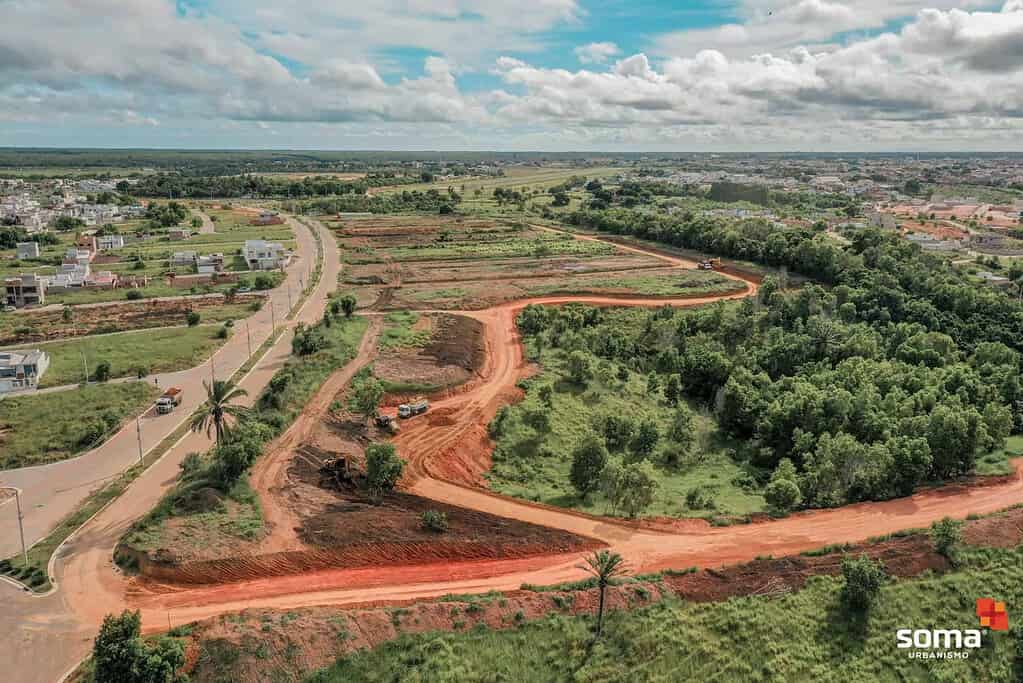

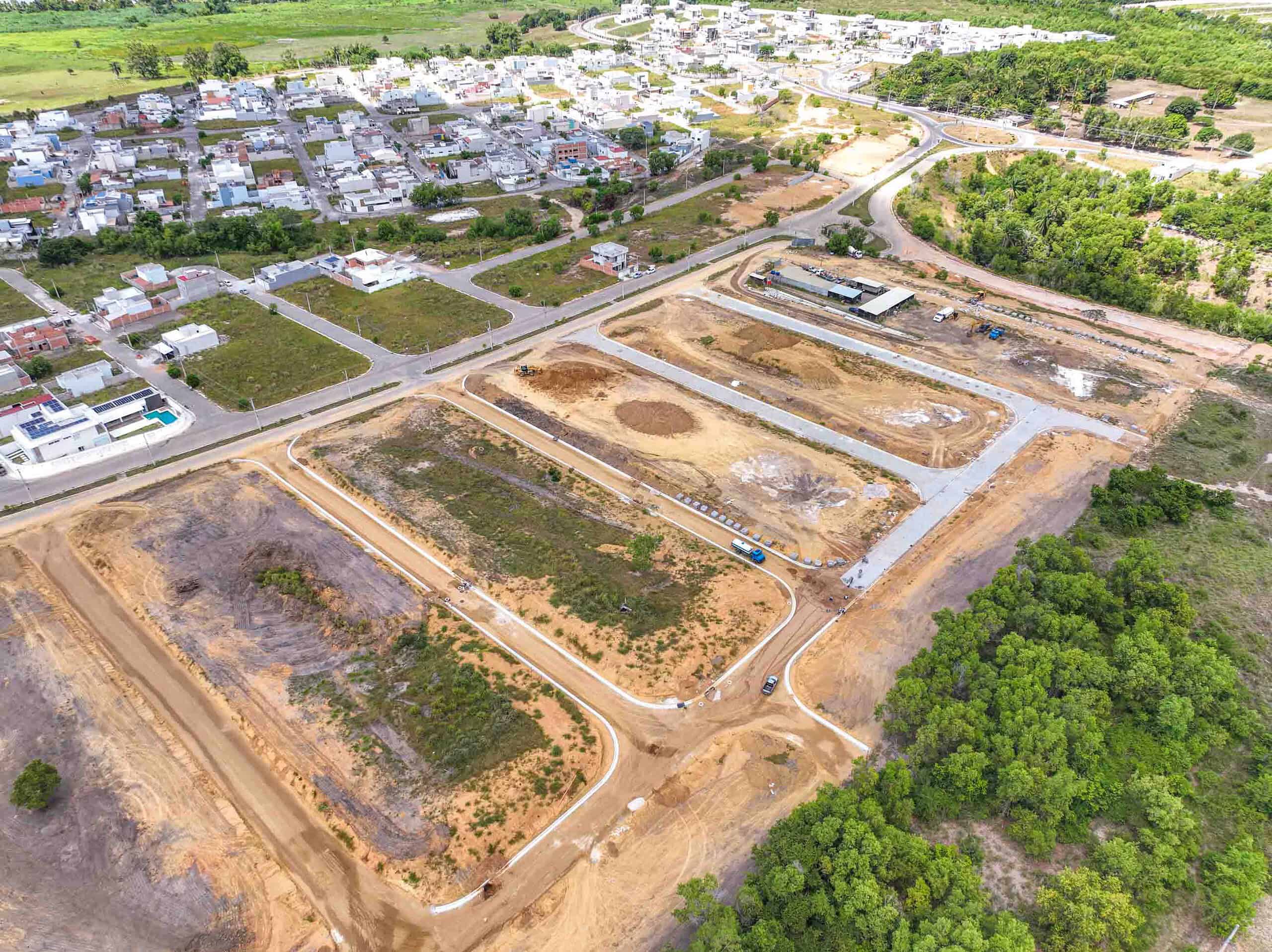

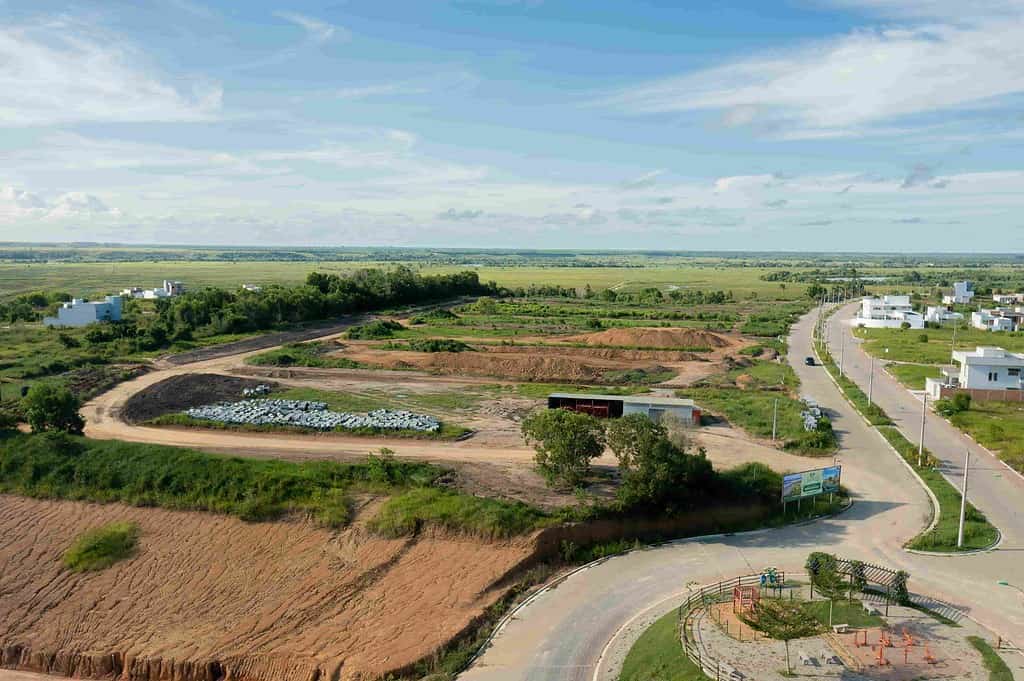

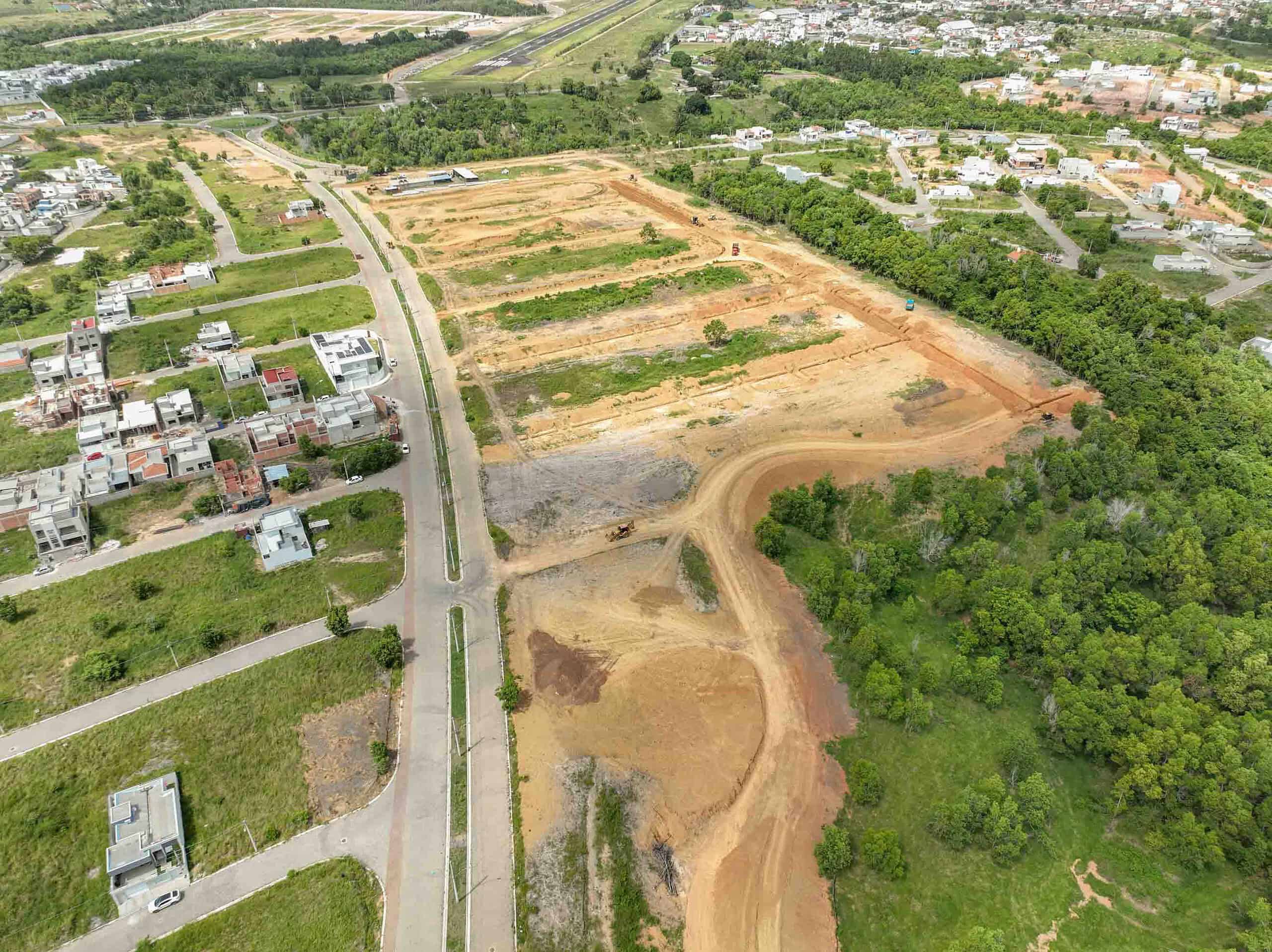

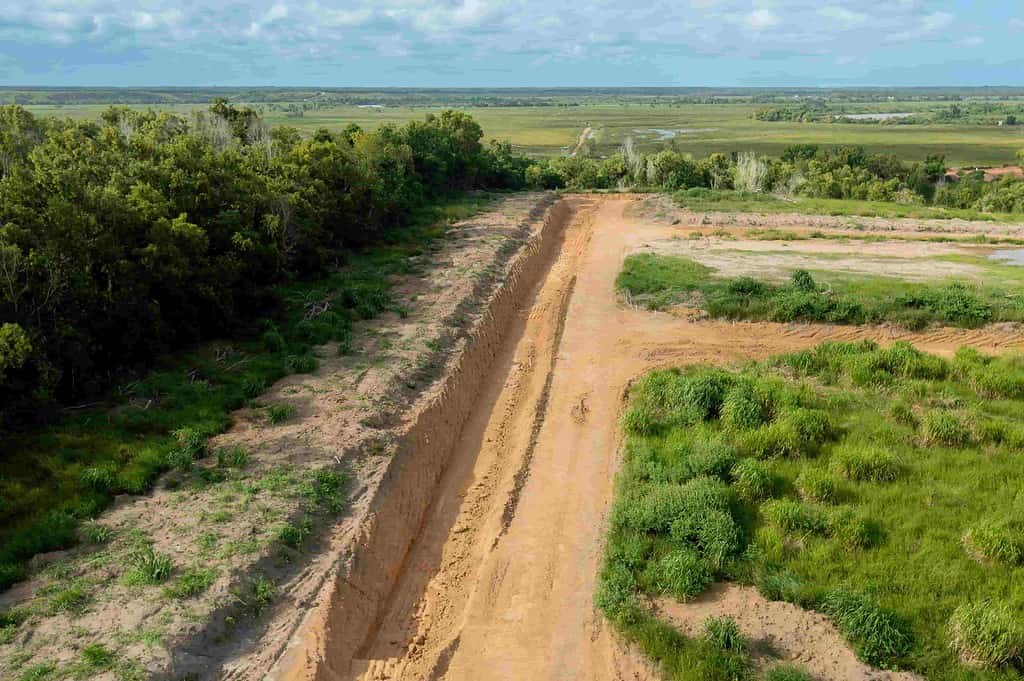

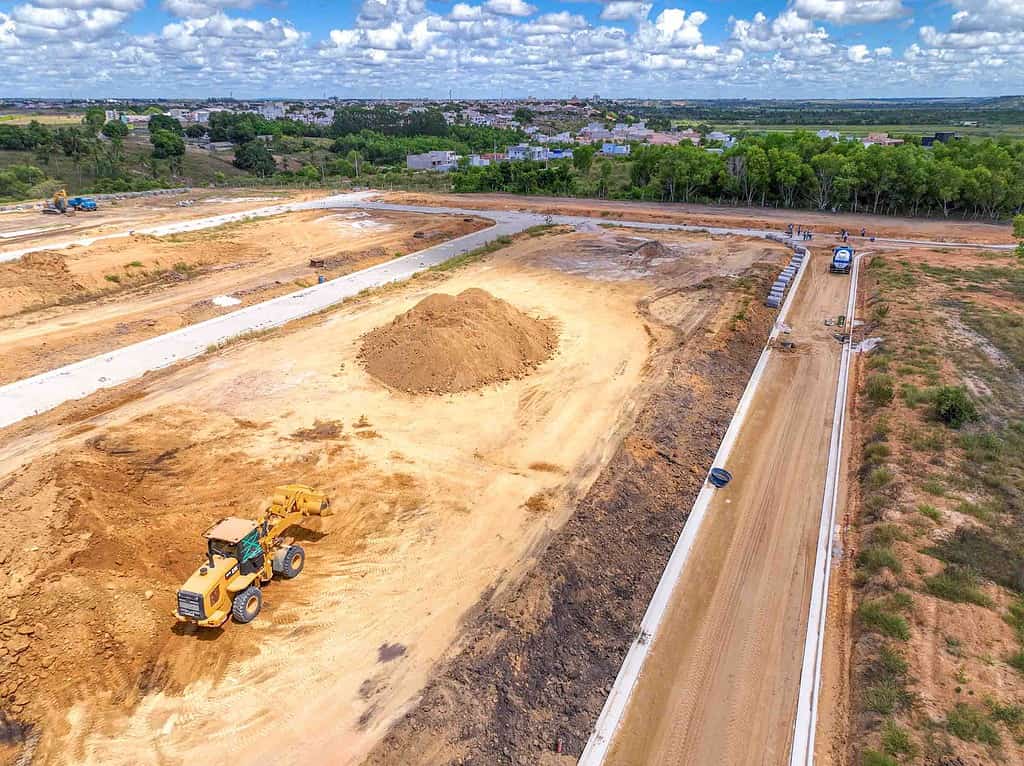

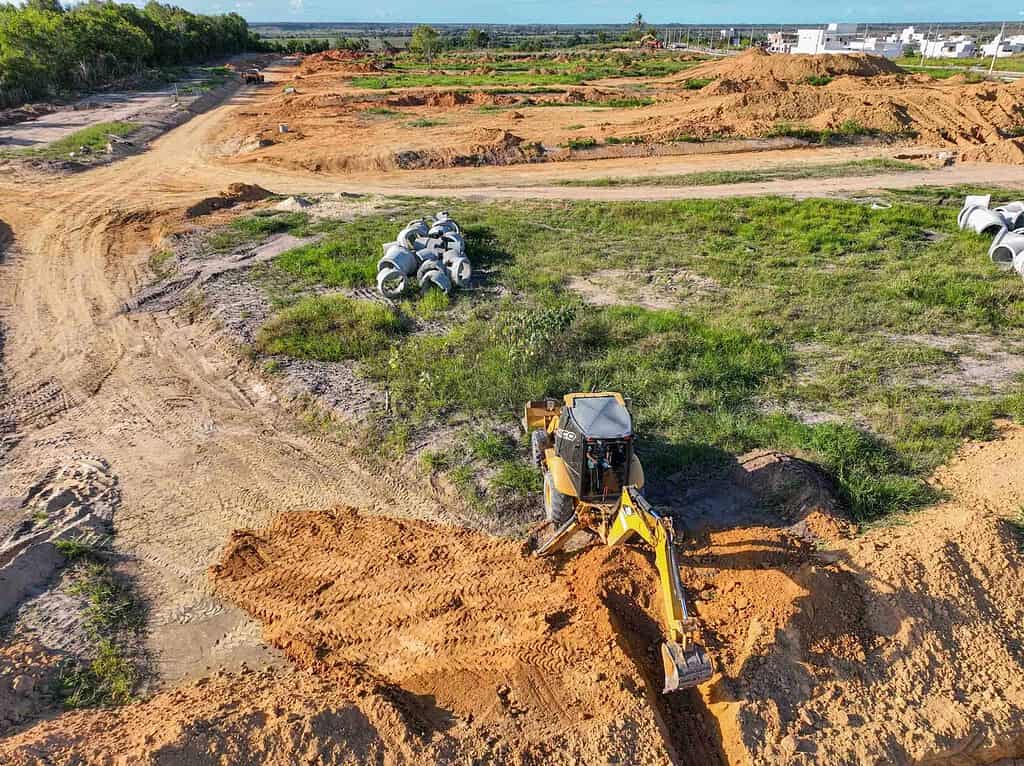

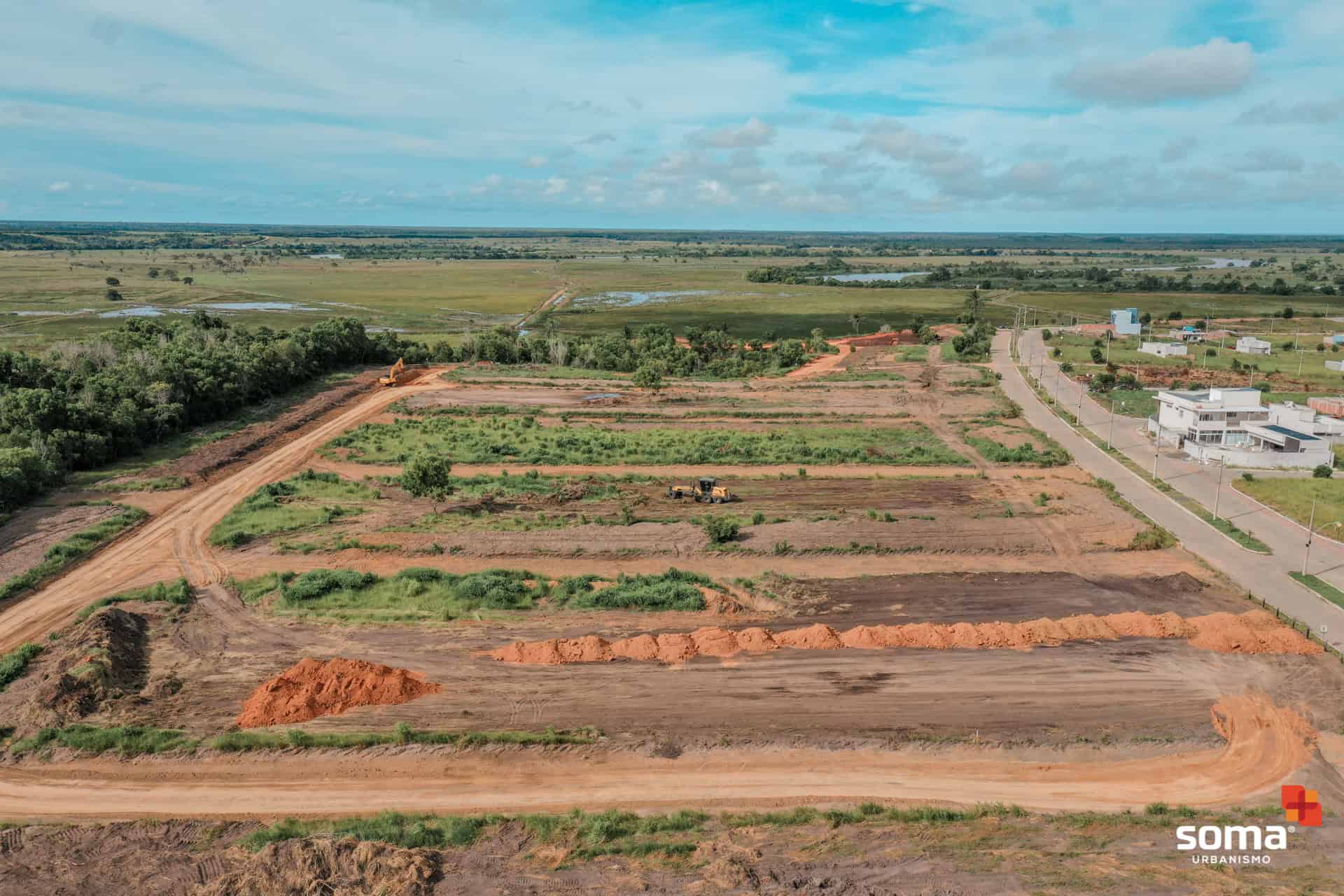

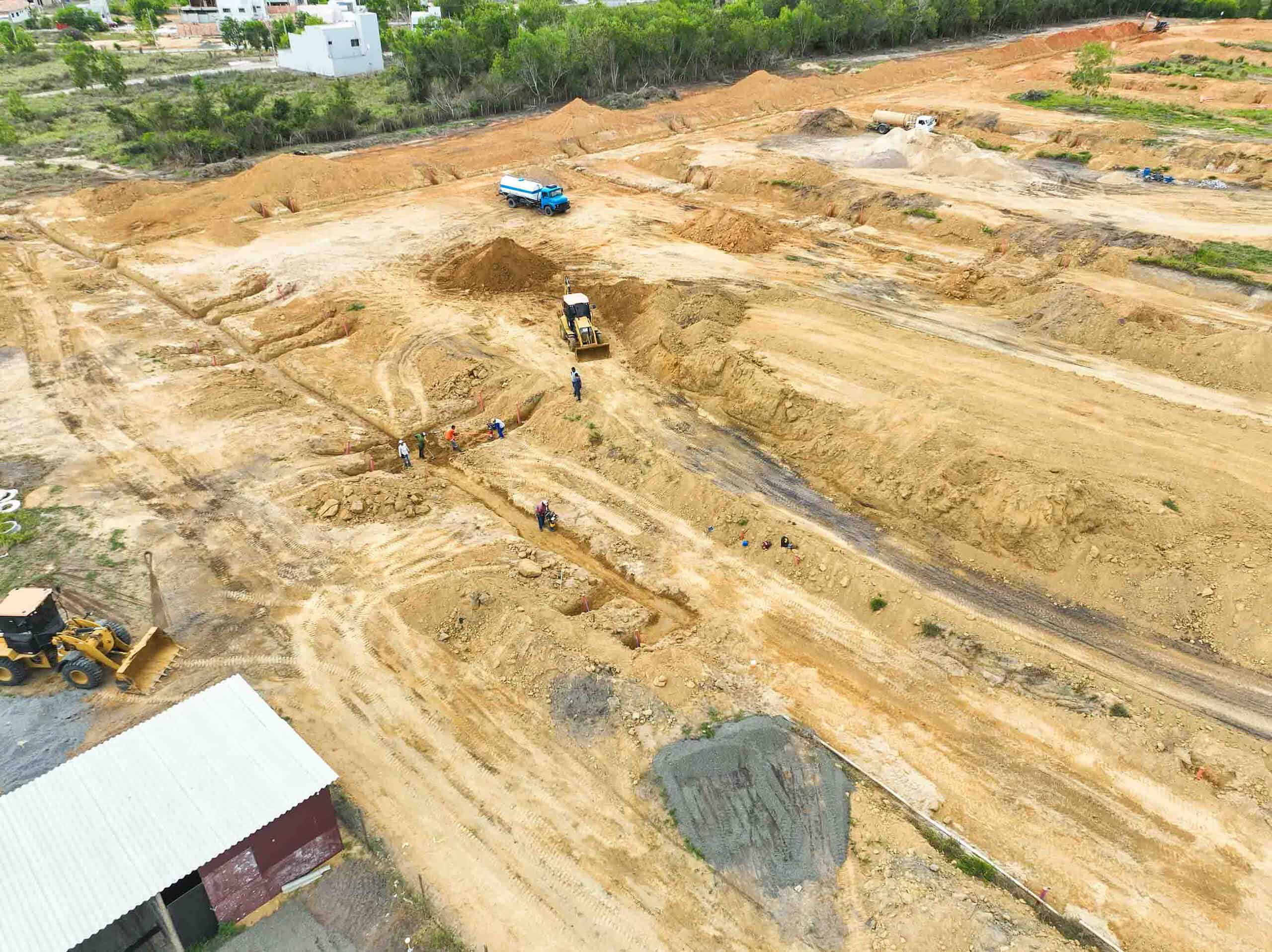

Imagens da Evolução da Obra

2024

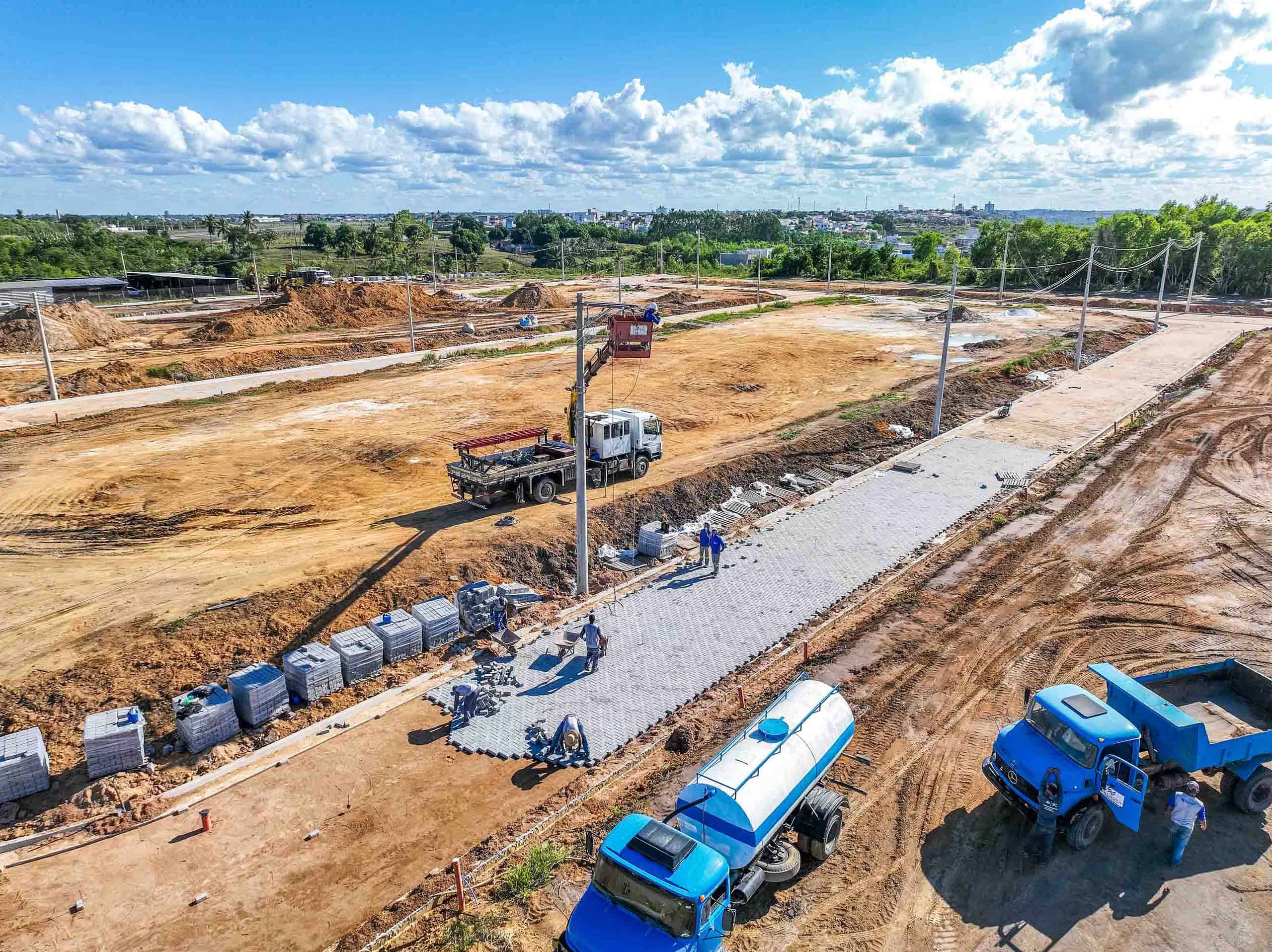

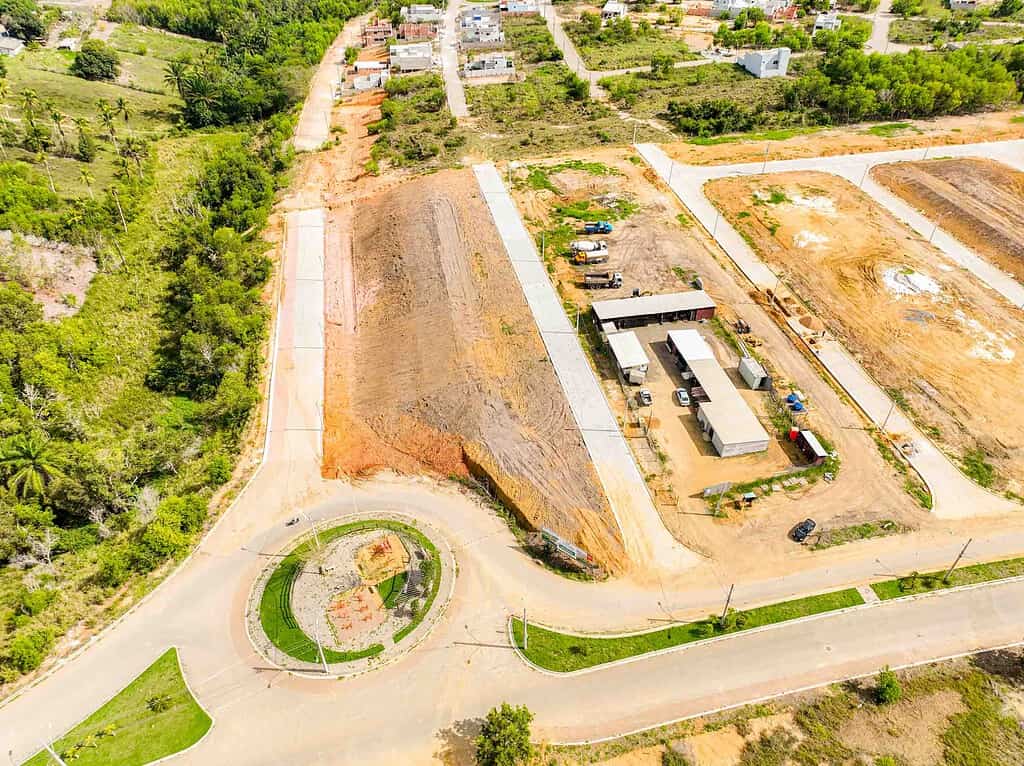

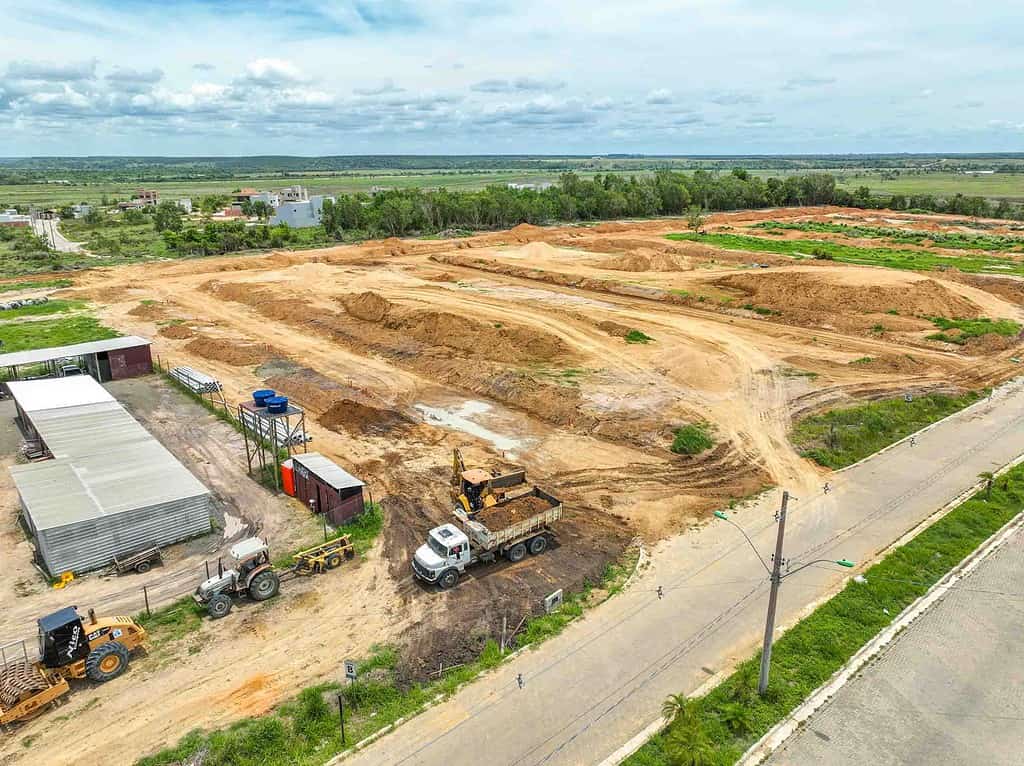

Fevereiro / 2024 – Jacuí III – 100% Concluído
2023
Setembro / 2023 – Jacuí III – 96,1% Concluído
Julho / 2023 – Jacuí III – 87,3% Concluído
Junho / 2023 – Jacuí III – 82,9% Concluído
Abril / 2023 – Jacuí III – 61,9% Concluído
Março / 2023 – Jacuí III – 52,3% Concluído
Fevereiro / 2023 – Jacuí III – 45,7% Concluído
Janeiro / 2023 – Jacuí III – 42,1% Concluído
2022
Outubro / 2022 – Jacuí III – 41,1% Concluído
Setembro / 2022 – Jacuí III – 40,3% Concluído
Agosto / 2022 – Jacuí III – 38,7% Concluído
Julho / 2022 – Jacuí III – 31,6% Concluído
Junho / 2022 – Jacuí III – 28,7% Concluído
Maio / 2022 – Jacuí III – 24,3% Concluído
Abril / 2022 – Jacuí III – 12,8% Concluído
Março / 2022 – Jacuí III – 10,7% Concluído
Fevereiro / 2022 – Jacuí III – 5% Concluído
Janeiro / 2022 – Jacuí III – 3,5% Concluído
Dezembro / 2021 – Jacuí III – 2,8% Concluído
